SIPwall teknik dokümantasyonu

Ev kitinin montajına ilişkin öneriler

SIPwall ev kiti nasıl teslim alınır, depolanır ve monte edilir: iş sırasına göre bölümler, şemalar ve tablolar.

Ev kitinin montaj önerileriBölüm 4 / 24

Ev kitinin istiflenmesi ve depolanmasına ilişkin şartlar

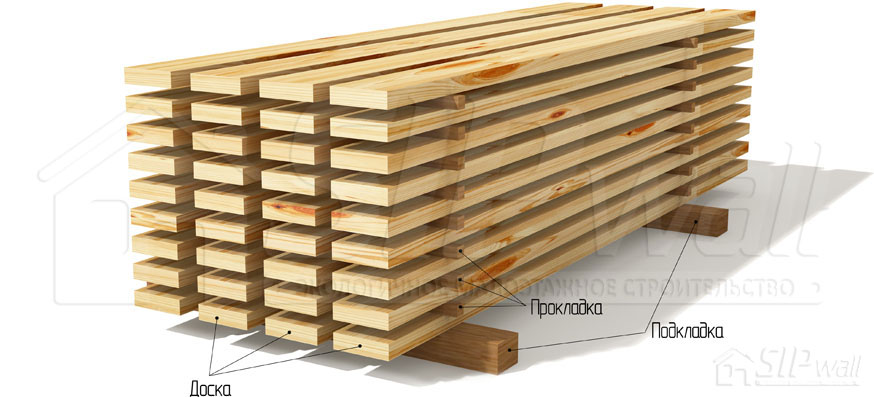

Kerestenin çatı altında aralara ara parçalar konarak istiflenmesi

Kerestenin çatı altında aralara ara parçalar konarak istiflenmesi

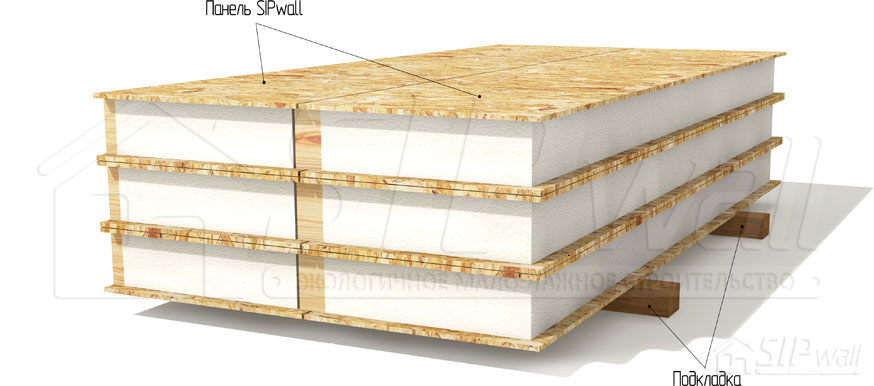

Panellerin istiflenmesi

Panellerin istiflenmesi

Aletlerin depolanması

İnşaat işleri için aletler ayrı bir odada (şantiye konteyneri) saklanmalıdır. Usta, envanter kaydı tutar ve aletleri işlere göre verir; işler bittikten sonra aletlerin çalışır durumda olup olmadığı kontrol edilir.

Depolama

Yükleme, taşıma, boşaltma ve depolama sırasında parça ve ürünlerin zarar görmemesi sağlanmalıdır (mekanik hasardan, nemlenmeden, kirlenmeden korunma).

Evin açık havada depolanması, üretici fabrikanın sevkiyat tarihinden itibaren en fazla 20 gün olabilir. Yağış (yağmur, kar) olduğunda depolanan malzemeler naylonla örtülmelidir. Kışın depolama alanı önceden kardan temizlenmelidir.

Doğrudan neme ve güneş ışığına maruz kalmayı önleyen, özel donanımlı bir çatı altında – üretici fabrikanın sevkiyat tarihinden itibaren en fazla 30 gün. Çatı altında parça ve ürünler istifler halinde yerleştirilmelidir; istiflerdeki ürünler yatay konumda panellere göre ayrılmalıdır. En alt sıranın veya en alt paletin altına yüksekliği en az 100 mm olan (kuru kerestelerden) ara parçalar konmalıdır. İstiflerdeki ahşap gömme parçaların arasına, her ürünün ve istiflerin bir bütün olarak havalanmasını sağlamak üzere kuru kereste ara parçalar yerleştirilmelidir.

Havanın %50'dan yüksek nemli olduğu açık alanda depolama, ahşabın şişmesine ve panellerin birleştirilmesinin zorlaşmasına yol açar; bu nedenle evin ahşap yapılarının montajı, tesliminden itibaren bir ay içinde tamamlanmalıdır.

30 günden uzun depolama, hava nemi en fazla %50 olan kapalı, kuru, havalandırılan mekânlarda yapılmalıdır.

Lamine ahşap yapıların (KDK) taşınması, istiflenmesi ve depolanmasına ilişkin şartlar

KDK'nın taşınması, istiflenması ve depolanması (ve ayrıca montajı) işleri yapılırken, yapıların kendine özgü özellikleri dikkate alınarak durumları izlenmelidir:

  • uzun süreli atmosferik etkilerden korunma gerekliliği;
  • yükleme, taşıma, boşaltma ve depolama sırasında KDK'nın mekanik hasardan, kirlenmeden, doğrudan neme ve güneş ışığına maruz kalmaktan korunmasının sağlanması;
  • yükleme, boşaltma ve montaj sürecinde KDK'nın çevrilmesi ve yeniden yerleştirilmesi işlemlerinin mümkün olan en az sayıda yapılması.

KDK ve yardımcı parçaların tesliminden önce şantiyede, depolamaları için çatılı bir alan veya depo hazırlanmış olmalıdır.

Not – KDK'yı atmosferik yağışlardan ve doğrudan güneş ışınlarından koruyan çatıların yapımında rulo çatı veya su yalıtım malzemeleri, çatı sacları vb. kullanılabilir. Çatılar, üzerlerinden akan suyun ve yandan gelen yağmurun yapılara ulaşmayacağı şekilde yapılmalıdır. Bu sırada KDK'nın sürekli havalandırılması sağlanmalıdır. Depolama alanı düz olmalı, kuru bir yerde bulunmalı, yeraltı, erimiş ve yağmur sularının tahliyesi sağlanmalıdır. Alan önceden otlardan, kıymıklardan, çöplerden, kışın ise kardan temizlenmelidir.

“sera etkisi”nı önlemek için KDK'nın, sürekli havalandırılmasını ve kurutulmasını engelleyen hava geçirmez, buhar geçirmez ambalajda depolanması önerilmez.

Not – KDK genellikle şantiyeye paketler halinde gelir. KDK her yandan filmle kaplıdır; bu, taşıma sırasında ahşabın atmosferik yağışlarla ıslanmasını önlemeyi amaçlar. Şantiyede yanlış depolanırsa fabrika film kaplaması hasar görebilir ve su geçirir hale gelebilir. Ambalajın içindeki nem, ahşapta hızla küf oluşmasına yol açabilir.

KDK şantiyeye teslim edildikten sonra, yapıların havalandırılması ve hasarlı filmden kazara giren suyun akıp gitmesi için fabrika ambalajı alttan açılmalıdır.

Şantiyede KDK'nın, tasarım konumuna yakın bir konumda depolanması önerilir; bu sırada yapıların alt kısmından zemine olan mesafe en az 0,5 m olmalıdır.

KDK'nın taşınması, istiflenmesi ve depolanması sırasında korunması için envanter veya özel düzenekler (yataklar, kelepçeler, konteynerler, geniş yumuşak askı halatları) kullanılmalı, KDK'nın metal parçalara dayandığı ve temas ettiği yerlere yumuşak ara parçalar ve altlıklar konmalı, ayrıca güneş ışınlarından, dönüşümlü ıslanma ve kurumadan korunmalıdır.

KDK elemanları istifler halinde depolanırken, kalınlığı elemanın yük kaldırma donanımıyla serbestçe kavranmasına olanak verecek ara parçaların üzerine yerleştirilmesi önerilir. Ara parçalar sıraların yüksekliği boyunca kesinlikle dikey olarak yerleştirilir. Ara parçaların kalınlığı en az 30 mm olmalı ve KDK elemanlarının askı halkalarının ve diğer çıkıntılı kısımlarının yüksekliğini en az 20 mm aşmalıdır. Ara parçaların sayısı ve aralarındaki mesafe, KDK elemanlarının sarkmasını ve deformasyonunu önlemelidir. İstif, yüksekliği en az 100 mm olan kerestelerin üzerine yerleştirilir ve atmosferik yağışlardan korunur. KDK'nın ve elemanlarının doğrudan zemin üzerine konması ve üzerlerinde yürünmesi yasaktır.

Not − KDK'nın şantiyede depolanmasına özel dikkat gösterilmelidir. Yapıların uzun süre açıkta bırakılmasına izin verilmez; bu, yapıların görünümünün kaybolmasına ve kullanım özelliklerinin düşmesine yol açar: çatlak ve katman ayrılması oluşması, koruyucu kaplamanın bütünlüğünün bozulması, ahşabı tahrip eden biyolojik etkenlere maruz kalma; çünkü KDK'nın fabrika işlemi, onları nispeten kısa bir süre korumak için tasarlanmıştır.
